Una commessa Contract da 6,35 milioni di dollari. Quattro edifici, oltre 60 container, 735 cucine, 888 mobili bagno, due anni di cantiere.
Margine pianificato 33%, margine reale a chiusura 39%.
Non è una storia di prezzo. È una storia di controllo dei processi. Eccola, fase per fase.
Il progetto in numeri.
Un complesso residenziale multi-edificio sulla West Coast statunitense. Quattro edifici, identificati internamente come Building A, B, C, D. 735 unità abitative, distribuite su più piani. Il Fornitore — un'azienda italiana di Italian Design specializzata in arredo fisso — si aggiudica la fornitura e l'installazione completa dell'arredo cucina e bagno.
Il perimetro tecnico è netto. Sono incluse: 735 cucine in otto tipologie, 888 mobili bagno in oltre dieci tipologie, le isole cucina, l'installazione completa, il project management, il coordinamento di cantiere. Sono esclusi: i top, gli elettrodomestici e i countertop, di competenza di altre imprese.
Il contratto è a corpo. Valore: circa 6,35 milioni di dollari. Firma: dicembre 2023. Riferimento esecutivo per tutta la vita del progetto: il documento esecutivo di riferimento, richiamato in ogni successiva riconciliazione.
Le specifiche tecniche.
Cinque scelte di prodotto definiscono il capitolato. Sono il fondamento di tutto il resto, perché chi vuole vendere arredo Italian Design in un grande complesso residenziale statunitense non può presentarsi con una versione ridotta dei propri standard europei. Il mercato americano del residenziale di alta gamma richiede compliance esplicita, tracciabilità totale, documentazione completa.
1. Carcasse in pannello in legno ingegnerizzato 18 mm, struttura tassellata e incollata, in melaminico. Materiali V100 idrorepellenti, conformi TSCA Title VI. Certificazione FSC.
2. Ante in laminato a basso spessore con profilo "shark nose", finitura antracite Alcene Anthracite Linen. La continuità del colore e della venatura è una variabile sotto controllo per lotto di produzione, tracciata via archive sample.
3. Cassetti con guide a estrazione totale e soft-closing. Maniglia a gola (C-channel) per tutte le cucine. Standard di apertura uniforme nelle 735 cucine fornite.
4. Basi lavello compatibili ADA, con vasca di fondo removibile. Conformità ADA/FHA estesa su tutte le scatole. Il dettaglio non è secondario: su un complesso residenziale multi-edificio statunitense, l'ispezione regolatoria su questi requisiti può bloccare il certificato di occupabilità.
5. Sistema di aggancio pensili a sei vie, livellatori regolabili. Ogni pensile può essere allineato in piano e fuori squadra senza rimozione completa. È un dettaglio operativo che, in cantiere, vale tre giorni di lavoro su ogni edificio.
La mock-up. Cinque revisioni prima di un container in viaggio.

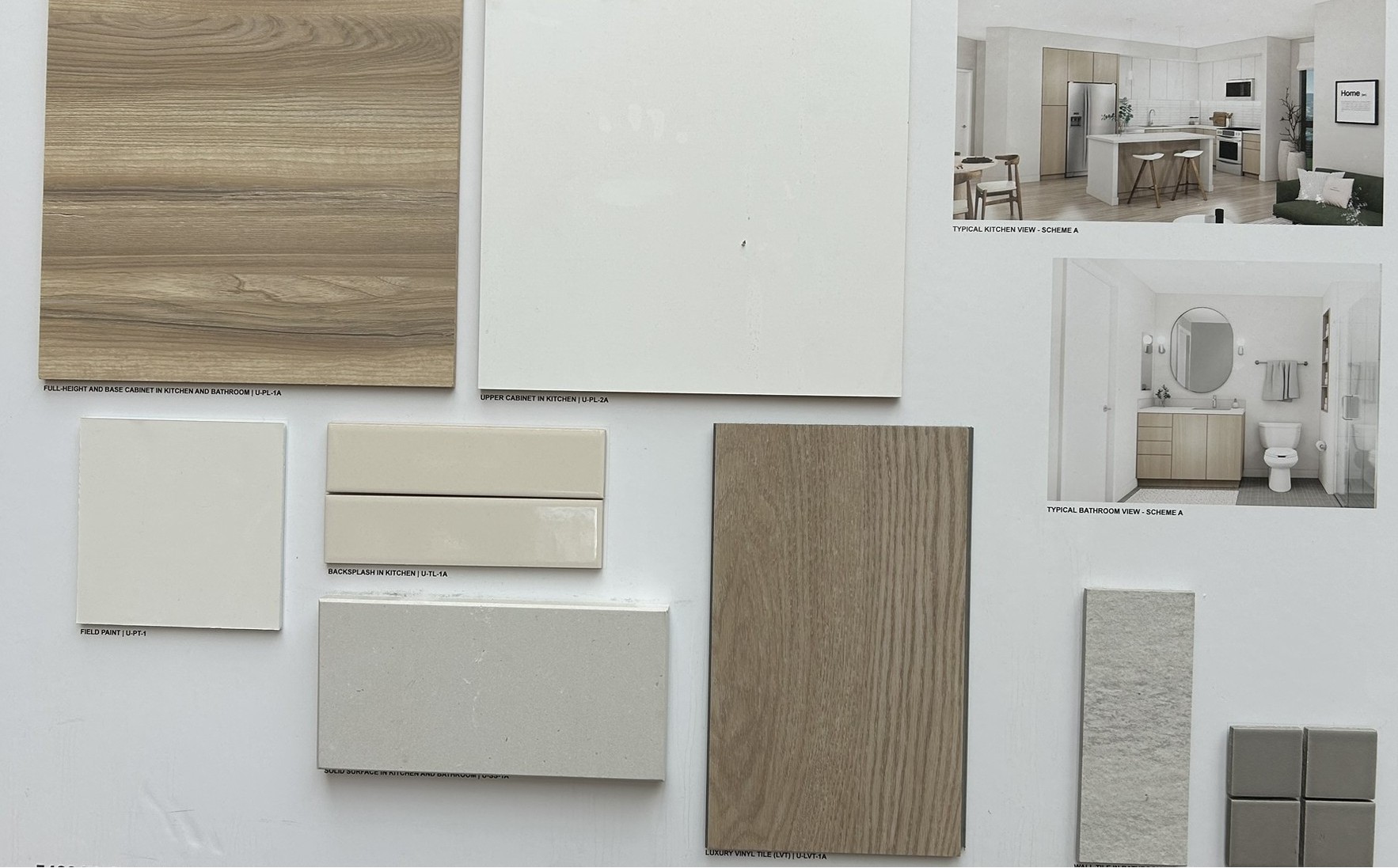

Tra primavera ed estate 2024, una camera completa viene montata in fabbrica in Italia. Si chiama mock-up. È la prova generale di tutto: misure, finiture, hardware, allineamenti, look-and-feel. Si convoca il Committente, lo Studio di progettazione, e si fa l'inspection congiunta.
Cinque revisioni in sequenza: REV.0, REV.1, REV.2, REV.3, REV.4. Ogni revisione documentata, firmata, archiviata. Il montaggio dimostrativo in azienda viene registrato a video. Tutto ciò che potrà essere contestato in cantiere, viene risolto prima — in fabbrica, con il prodotto reale, davanti agli stessi interlocutori che firmeranno a fine progetto.
Questo è il primo principio del modello: il mock-up non è un esercizio di marketing. È il momento in cui si protegge la marginalità di tutta la commessa, perché ogni difetto trovato in fabbrica costa cento volte meno dello stesso difetto trovato in cantiere a quattromila miglia di distanza.
Ogni difetto trovato in fabbrica
costa cento volte meno
dello stesso difetto trovato in cantiere.
Una Mock-up per tipologia viene installata e resta a disposizione del Site Manager che in caso di dubbi può verificare di persona qualsiasi particolare. In Ogni Mock-up ci sono tutte le specifiche dei prodotti e l’installazione è eseguita ad hoc. Project Manager e Cliente certificano la correttezza delle mock-up di riferimento.

Oltre 60 container, logica just-in-time.
Chiusa la prototipazione, parte la produzione. La commessa viene evasa in oltre 60 container marittimi da quaranta piedi, più alcune spedizioni aeree per riempitivi urgenti. La logica di partenza non è seriale ("produciamo tutto, poi spediamo"). È just-in-time: ogni container parte in funzione dell'avanzamento reale del cantiere statunitense.
Significa coordinare tre tempi diversi. Il tempo della produzione italiana (capacità installata, scheduling fabbrica). Il tempo della spedizione marittima (circa quattro settimane di tratta atlantica, più i giorni di customs). Il tempo del cantiere USA, che si muove edificio per edificio e piano per piano.
L'imballaggio è per unit, non in bulk. Ogni cucina viaggia con il proprio hardware separato in box etichettati. Ogni container è mappato all'apartment cluster di destinazione. Quando il container apre i sigilli al porto, ogni scatola sa già in quale appartamento dovrà arrivare.
È il secondo principio del modello: la logistica non è un costo da minimizzare. È un'architettura informativa da progettare prima della firma del contratto. Su una commessa di queste dimensioni, vincolare l'imballaggio e l'etichettatura all'apartment number significa azzerare il rischio di scambio sul cantiere — un rischio che, se si materializza, può costare 30-50 mila dollari per appartamento.

Il cantiere 2025. Installazioni a ondate, edificio per edificio.
Il 2025 è la stagione più complessa. Le installazioni procedono per ondate, edificio per edificio e piano per piano. Logistica, unloading, mobilization delle squadre e completamento delle unità si intrecciano quotidianamente. Nei primi giorni di gennaio 2025 compare già il primo tema operativo: il Cabinet Installation Default Notice & Unit Completion Confirmation. Il cliente vuole certezza di chiusura unit-by-unit.

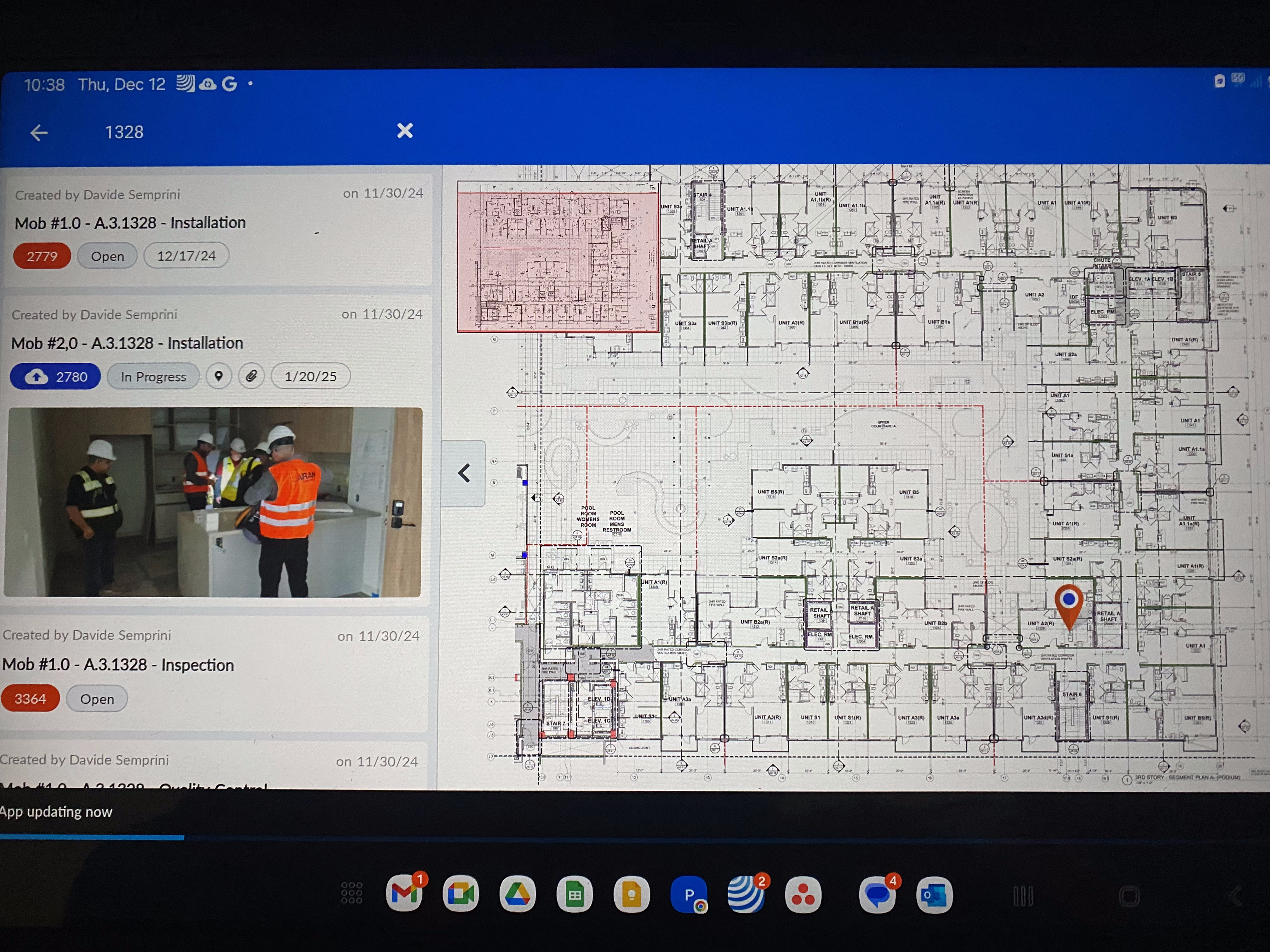

La risposta è la disciplina di reporting. Sistemi di monitoraggio in tempo reale sull'avanzamento di cantiere. Apertura di ticket per ogni riordino. Report giornaliero allo stato del progetto trasmesso al Committente. Ogni mattina, lo stesso documento dice cosa è stato installato il giorno prima, dove, e cosa è programmato per le prossime quarantotto ore.
Settimanalmente, una riunione di coordinamento con il Committente affronta le approvazioni dei change order della settimana. PM e responsabile commerciale del progetto presenti quando serve. È in queste riunioni che si negoziano gli adattamenti operativi — basi ADA, livellatori, vanity bagno, modifiche per lavastoviglie e tall unit, ledger, storage — che alimentano il backlog dei change order approvati.
Lo stop dei pavimenti. La storia operativa più cara.
Circa al quarto mese dall'avvio del cantiere, si verifica il singolo evento più costoso dell'intera commessa. L'installazione dei pavimenti — di competenza di un'altra impresa — si blocca. Il nostro lavoro deve rallentare in proporzione: non si possono installare cucine e mobili bagno su un pavimento che non c'è.
In quel momento abbiamo circa trenta persone sul cantiere. Il rallentamento fa perdere circa il cinquanta per cento del personale: parte rimossa, parte spostata su altri progetti, parte che cerca lavoro altrove. Quando il pavimento riprende, il Committente accelera per recuperare il tempo perso. Ma noi non abbiamo più la capacità installativa.
Inserire personale nuovo richiede minimo quindici giorni: selezione, formazione, ramp-up. Il Committente, di fronte alla pressione di chiusura delle unit, inserisce proprio personale sul nostro scope, a nostre spese. Quando la nostra crew torna a regime, dobbiamo recuperare anche gli errori commessi dalle squadre formate in fretta: ripristini di materiale, rilavorazioni di qualità, ore extra di supervisione.
Costo aggiuntivo a fine progetto sull'entità USA: l'installazione passa da circa 1,35 a circa 1,65 milioni di dollari. Più 280 mila dollari di extracosto netto, generato da una variabile esterna al nostro perimetro.

Cantiere · installazione in corso. Sul piano lavoro, livella e strumenti. Il personale di cantiere è il punto in cui la marginalità si difende o si perde.
Come il margine è stato protetto. Il buffer di rischio.
Sui 280 mila dollari di extracosto da accelerazione, il margine finale del progetto non si è eroso. Anzi, è cresciuto. Margine aggregato Italia + USA: dal 33% pianificato al 39% effettivo. In valore assoluto: da circa 1,95 a circa 2,6 milioni di dollari. Il risultato globale è stato trainato dal margine USA, che sale dal 17% al 24%.
La meccanica è semplice da spiegare, complessa da applicare. In fase di offerta, la commessa è stata gestita con buffer di budget calibrati sul grado di rischio delle singole fasi. Quando una variabile non prevedibile si è materializzata — lo stop pavimenti, i dazi USA emersi nel corso del 2025, i ripristini di qualità — il buffer ha assorbito il colpo. Senza intaccare il margine atteso.
È il terzo principio del modello: la redditività di una commessa Contract complessa si progetta a monte. Si scrive nell'offerta. Si difende ogni settimana con disciplina di reporting. Non si recupera mai a posteriori — perché a posteriori, è troppo tardi.
Numeri della macchina di Project Management.
Il consolidato, aggiornato a giugno 2026, fotografa la macchina operativa. Circa 680 task complessivi distribuiti sulle cinque fasi di progetto. Zero task aperti.
Sotto questi numeri c'è una disciplina di apertura, assegnazione, chiusura e documentazione che si è ripetuta ogni settimana per oltre due anni. Non è una metrica di marketing. È una metrica di accountability: chi controlla questa macchina può aprire un grande cantiere statunitense e chiuderlo senza perdere il filo dei dettagli.
Il risultato finale.
Valore d'ordine complessivo a consuntivo (entità USA): circa 6,6 milioni di dollari. Change order approvati: oltre 150 mila dollari. Marginalità aggregata Italia + USA: 39% a chiusura, contro il 33% pianificato. Margine in valore assoluto: 2,6 milioni di dollari. Marginalità entità USA: dal 17% al 24%. Marginalità entità Italia: dal 34% al 35%, sostanzialmente stabile, con i dazi USA emersi nel 2025 assorbiti dai buffer (la pianificazione dei materiali ha tenuto conto dell’delle entrata in vigore ntrata in vigore dei dazi per ridurne l’impatto).
735 cucine e 888 mobili bagno consegnati e installati. circa 680 task gestiti. Zero unit consegnate fuori standard. Una commessa Contract complessa, chiusa con margine superiore al piano. E con il Committente che, oggi, torna su altri progetti.
Quattro chiavi di lettura, per chi sta valutando un partner italiano.
Per chi — Developer, General Contractor, Owner — sta oggi valutando un partner italiano per arredo Contract su un proprio progetto statunitense, quattro letture di questa storia.
1. Il prezzo si difende in cantiere, non solo in offerta. Una marginalità che cresce dal 33% al 39% nonostante una fase di cantiere critica non è il risultato di un margine "comprato" in gara. È il risultato di un controllo quotidiano: change order, riordini, reporting. Chi non ha questa disciplina in azienda, perde margine sul cantiere. Sempre.
2. La complessità va industrializzata. Un mock-up con cinque revisioni. Oltre 60 container in just-in-time. Installazioni a ondate, edificio per edificio. circa 680 task tracciati. La macchina di project management è ciò che rende governabile un perimetro come 735 cucine e 888 mobili bagno. Senza, lo stesso perimetro genera tre milioni di dollari di costi non previsti.
3. Il timing è il vero rischio. Lo stop pavimenti al quarto mese, la perdita di metà personale, l'accelerazione richiesta dal Committente: la variabile-tempo è quella che, in una commessa Contract, può trasformarsi in extracosto, perdita di qualità, ripristini. Va presidiata, non subita.
4. Il rischio si prezza in anticipo. I buffer di budget previsti in offerta sono ciò che ha assorbito personale, dazi e ripristini. La redditività di una commessa Contract si progetta prima ancora di firmare il contratto. Non si recupera a posteriori.
Per il prossimo progetto.
Una commessa Contract da sei milioni di dollari, su un grande complesso residenziale statunitense, è un perimetro grande, ma non eccezionale. Quello che fa la differenza non sono le dimensioni del contratto. È la disciplina con cui si governano i dettagli: la mock-up firmata in fabbrica, l'etichettatura per apartment number, il report giornaliero, il change order discusso ogni settimana, il buffer di budget calibrato sul rischio.
Per ogni nuovo progetto, queste sono le condizioni che chi compra arredo Italian Design dovrebbe esigere dal proprio fornitore. Non sono attributi di brand. Sono attributi di processo. E i processi, a differenza dei brand, si possono verificare prima di firmare il contratto.
— The LAV Team
